Đây là các công trình có ý nghĩa đặc biệt quan trọng trong việc đảm bảo điện phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, nhất là Hội nghị cấp cao APEC năm 2027

Trước yêu cầu cấp bách của các dự án đảm bảo cấp điện cho đặc khu Phú Quốc (tỉnh An Giang) và Hội nghị cấp cao APEC 2027, trong các ngày 15&16/4/2026, Chủ tịch HĐTV Tổng công ty Điện lực miền Nam (EVNSPC) Lê Văn Trang đã trực tiếp đến làm việc và kiểm tra hiện trường thi công các dự án: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc.
Cùng tham gia làm việc có Thành viên HĐTV Lê Hoàng Oanh, Phó Tổng giám đốc EVNSPC Đào Hoà Bình và các Ban chuyên môn, các đơn vị thành viên của Tổng công ty.
Đến kiểm tra tiến độ tại các công trình, Lãnh đạo EVNSPC đã nghe Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang, các nhà thầu báo cáo tiến độ thi công móng trụ, kế hoạch cung cấp cột, lắp dựng cột, lắp tiếp địa… của 02 Dự án đường dây 110kV Phú Quốc – Bắc Phú Quốc, Phú Quốc – Nam Phú Quốc và các hạng mục thi công Trạm biếp áp 220kV Phú Quốc; cũng như các khó khăn, vướng mắc trong quá trình triển khai.
Tính đến ngày 15/4, Dự án đường dây 110kV Phú Quốc – Nam Phú Quốc đã có mặt bằng thi công 73/77 vị trí móng trụ, còn 4 vị trí móng chưa được bàn giao mặt bằng. Đơn vị thi công đã hoàn thành 50 móng trụ, đồng thời đang triển khai lắp dựng 48 trụ. Dự kiến toàn bộ mặt bằng còn lại sẽ được bàn giao nhậm nhất là ngày 20/4/2026.
Còn dự án đường dây 110kV Phú Quốc – Bắc Phú Quốc chỉ mới có mặt bằng 29/69 vị trí móng trụ, còn 40 vị trí chưa được bàn giao. Các đơn vị đang tổ chức thi công đồng loạt các vị trí đã có mặt bằng. Công ty Điện lực An Giang đang phối hợp chặt chẽ với chính quyền địa phương, phấn đấu đến ngày 20/5 hoàn tất công tác bàn giao mặt bằng để thi công.

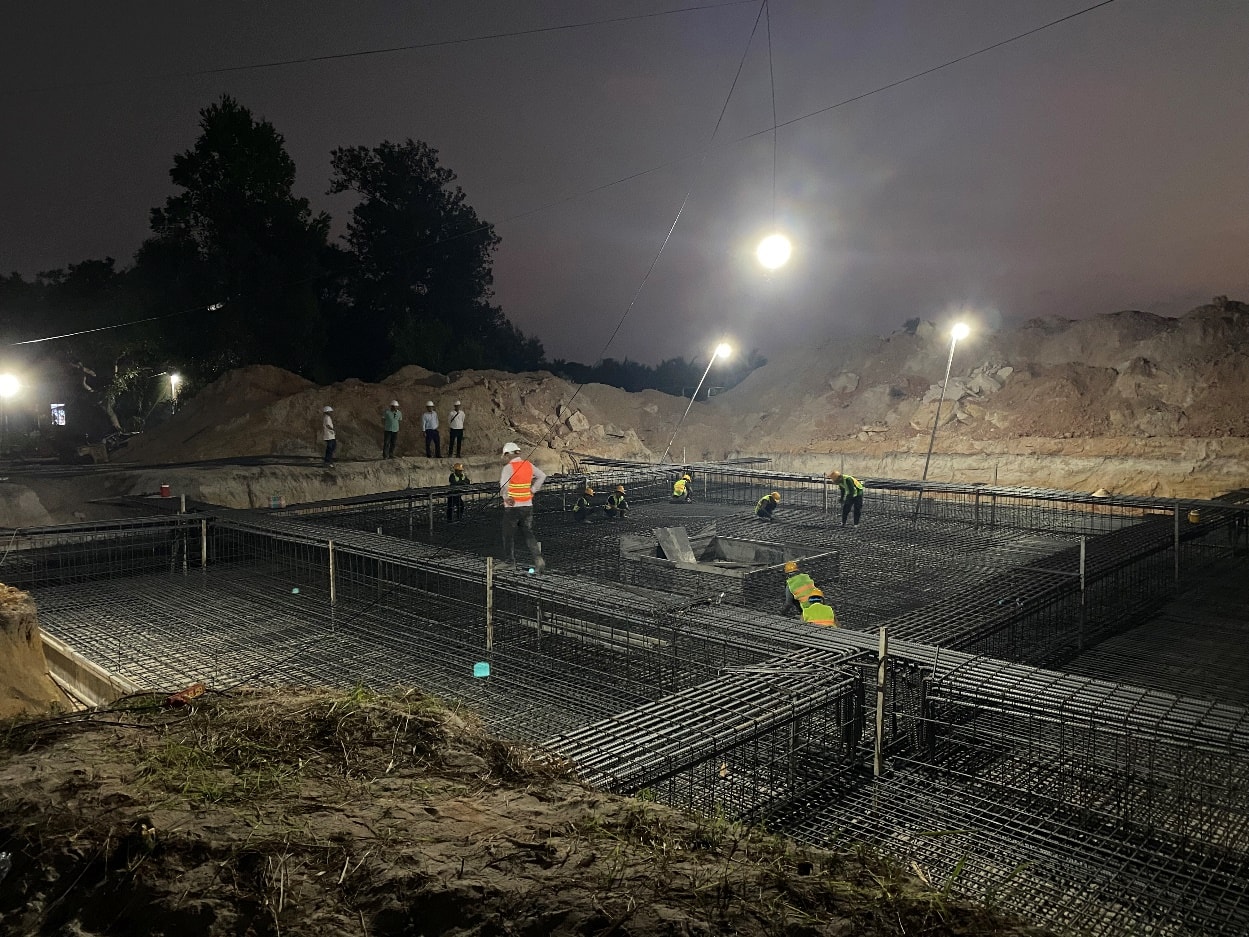

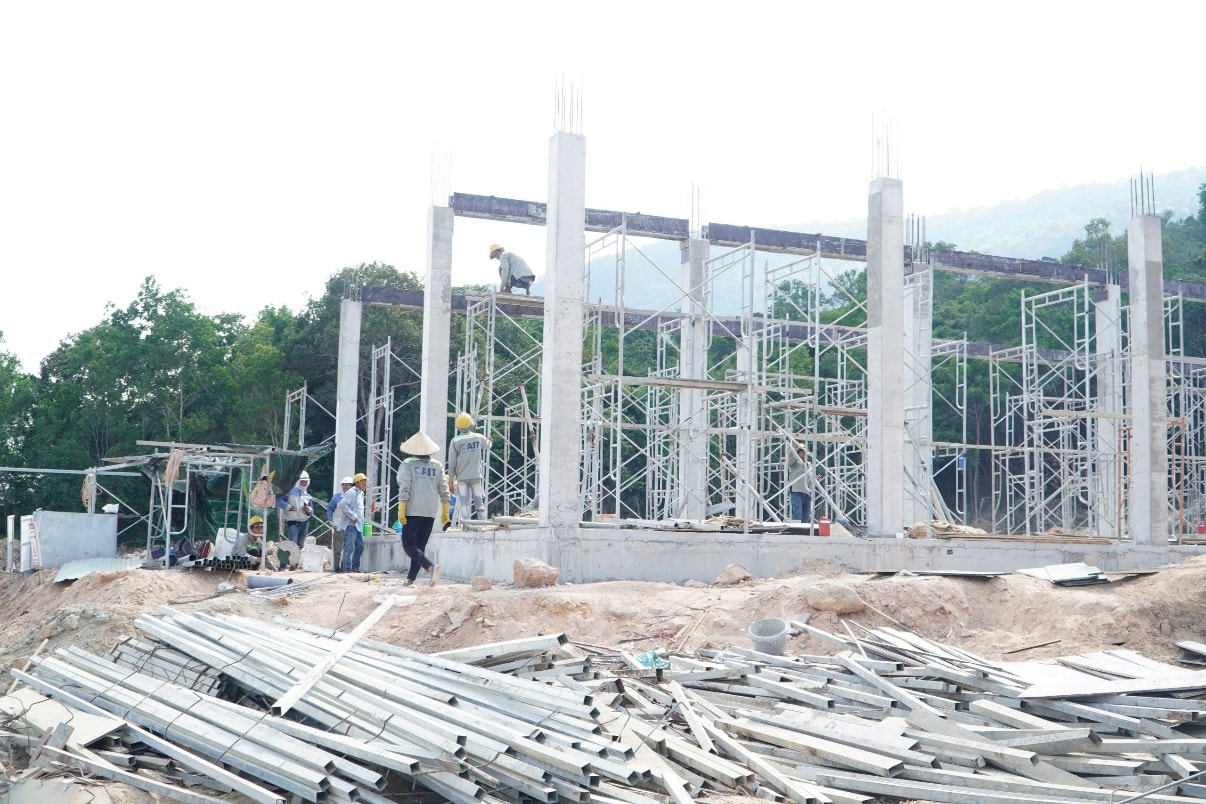

Đối với Trạm biến áp 220kV Phú Quốc, mặt bằng trạm đã được bàn giao, riêng khu vực tường chắn đất vẫn còn 03 hộ dân chưa nhận tiền bồi thường và chưa bàn giao mặt bằng. Trên công trường hiện đang có khoảng 150 nhân công triển khai thi công đồng loạt các hạng mục: San lấp mặt bằng trạm, lắp đặt cốt thép, đổ bê tông, san nền…
Qua thực tế kiểm tra và nghe các đơn vị báo cáo, Lãnh đạo EVNSPC ghi nhận, đánh giá cao nỗ lực của Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang cùng các nhà thầu, đơn vị tư vấn, giám sát trong việc tăng ca, tăng kíp, đẩy nhanh tiến độ thi công; bám sát chính quyền các địa phương trong công tác bồi thường, giải phóng mặt bằng.

Lãnh đạo EVNSPC cũng yêu cầu Công ty Điện lực An Giang bám sát, phối hợp chặt chẽ với UBND tỉnh, đặc khu Phú Quốc, chính quyền địa phương các cấp trong công tác vận động người dân, tạo sự đồng thuận để sớm bàn giao mặt bằng sạch cho thi công.
Với sự vào cuộc quyết liệt và sẵn sàng mọi nguồn lực cho các dự án trên, EVNSPC quyết tâm hoàn thành các dự án theo đúng kế hoạch, đảm bảo cung cấp điện an toàn, ổn định và tin cậy, đáp ứng yêu cầu phát triển của đặc khu Phú Quốc và Hội nghị cấp cao APEC 2027.
